施工现场临时排水方案
(一) 榆林排水管 现场排水总体方案
本工程施工现场排水严格遵循雨污分流原则、污水集中处理原则和防洪排涝原则,按水体收集→集中处理→排放的总体思路,自然排水系统与强制排水系统相结合的方法进行设置。
(二) 排水系统的日常管理
现场排水系统由专人负责进行管理,管理人员要经常检查排水系统,一旦发现排水系统有损坏和堵塞情况,及时安排人员进行修补和疏通;另外应经常检查排水沟、集水坑、沉淀池等的泥沙沉淀情况,保证排水系统的正常排放。强制性排水用的水泵由材料库管员负责保管,并检查运转情况,一旦现场需要,即可投入工作。
我公司将全面负责处理好现场排水,并接受各方的监督和指导,确保施工中的养护用水、泥浆、雨水等不经沉淀不得排水市政管网,确保雨季现场排水顺畅,采取一切措施减少水体污染,确保市政排水管网畅通。
(三)、排水系统的划分及处理方法
1、自然排水系统

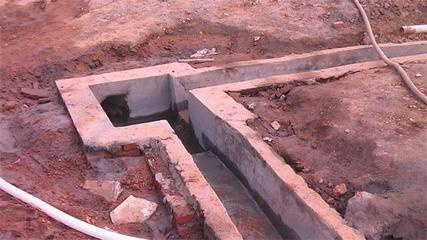

因考虑到公园占地面积较大,且设计高差较大,故在公园主要道路一侧设排水明沟,经沉淀池后流入集水井,用潜水泵抽排。排水明沟底宽400mm,沟深400mm,纵向坡度为1%,流向各集水井方向。考虑到排水明沟线路长,本作经济合理的原则,且防止水流对河堤边坡的冲刷,集水井均设置在沿白土坝路路边和西河河堤边,间距约100米设置。
(1)根据施工总平面图、规划和设计排水方案及设施,利用自然地形确定排水方向,按规定坡度挖好排水沟;
(2)设置连续、通畅的排水设施和其他应急设施,防止泥浆、污水、废水外流或堵塞排水沟;
(3)排水明沟若遇临时施工道路割断,则根据埋土深度选用直径300mm的PVC管或加厚波纹管横穿道路;
(4)若施工现场临近高地或基坑,应在高地的边缘(现场上侧)或基坑顶挖好截水沟,防止洪水集中冲刷;
(5)雨期指定专人负责,随时巡查并及时疏通排水系统,确保施工现场排水畅通。
2、强制排水系统
排水沟经沉淀池后进入集水坑,本工程共设雨排水集水坑6个,其中西河西岸栋梁路一侧设置2个,西河东岸河堤边2个,临白土坝路2个。集水坑尺寸为200cm*200 cm *150 cm,坑底低于地面1.5米,顶面与地面平齐,集水通过潜水泵提升至市政道路雨水井内或西河河道中。集水坑顶部盖有的水篦子,采用直径12的螺纹钢焊接成网片。
3、生活区污水排放
生活区污水排放主要考虑食堂、洗手池、卫生间的污水排放。食堂的污水排放,经隔油池后,通过管道排入化粪池。工人厕所及职工卫生间的污水,排入化粪池,经沉淀后经专用排污管排至市政污水井中。化粪池的清洁采用专用粪便车外运至指定地点进行处理。
(四)、雨季施工排水注意事项
1、合理利用防雨防洪措施,确保工程质量,保证工程的顺利进行;
2、工程开工之前,现场做好“三通一平”;
3、密切关注天气预报,做好现场防雨排水准备工作;
4、作好临时排水总体规划,阻止场外水流入现场和场内水排不到场外;
5、现场排水按照“防排结合”的原则,现场地形坡度不小于1﹪;
6、本工程地下水位较深,一次开挖时不考虑降低地下水位排水措施,基坑四周挡土,以防雨水流入基坑,浸泡地基;
7、水泥库应保证有室外高基0.15M,防止水泥受潮浸湿;
8、一切机械设备应设置在地势较高;防潮防雨的地方,要搭放防雨棚,机械设备的电源线路绝缘良好,有完善的保护接地;
9、建筑物四周设置排水沟,厕所及现场生活用水预埋排水管道,统一排入该城市规划的排水系统。
